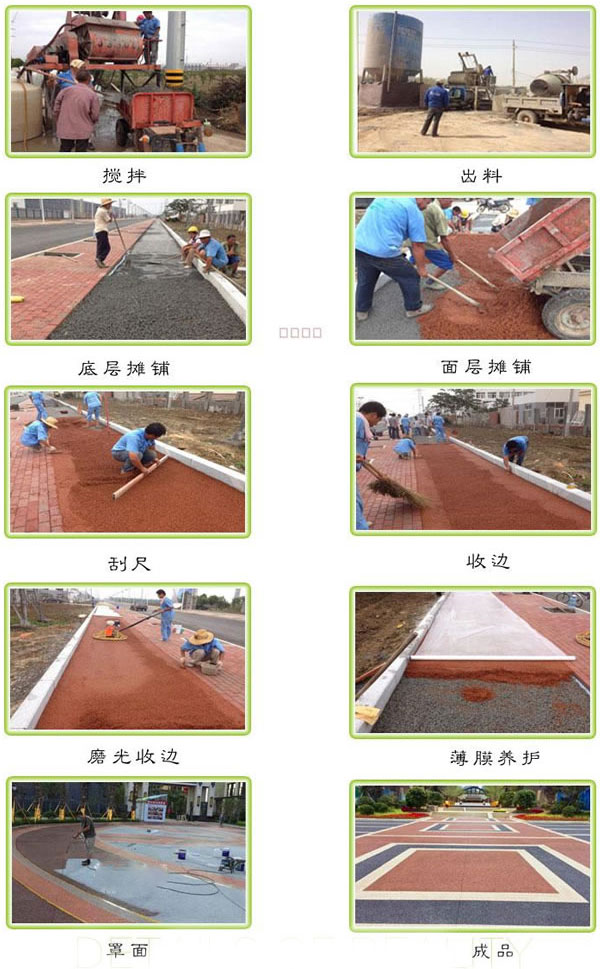

搅拌:
透水地坪拌合物中水泥浆的稠度较大,且数量较少,为了便水泥浆能保证均匀地包裹在骨科上,宜采用强制式搅拌机,搅拌时间为5分钟以上。
浇筑:
在浇筑之前, 路基必须先用水湿润。否则透水地坪快速失水份会减弱骨料间的粘结强度。于透水地坪拌合物比较干硬, 将拌和好的透水地坪和好的透水地坪材料铺在路基上铺平即可。
振捣:
在浇注过程中不宜强烈振捣或夯实。-般用平板振动器轻振铺平后的透水性混凝土混合料, 但必须注意不能使用高频振捣器, 否则他会使混凝士过于密实面减少孔隙率,并影响透水效果。同时高频振捣器也会使水泥浆体从粗骨料表面离析出来,流入底部形成一个不透水层,使材料失去透水性。
辊压:
振捣以后,应进一步采用实心钢管或轻型压路机压实压平透水混凝土拌合料,考虑到拌合料的稠度和周围温度等条件,可能需要多次辊压,但应注意,在辊压前必须清理辊子,以防粘结骨料。
或者更详细的步骤解说如下:
搅拌
A、透水混凝土搅拌投料必须严格按配合比进行,不得错投。第一次投料必须过称,随后可在投料机械容器中做参考记号。
B、投料顺序:先将集料、水泥、透水混凝土增强剂加入搅拌机中干拌30s,加入50%水拌合60s,后再将剩余水加入搅拌120s。
C、搅拌时间:从投料搅拌到出料,一般情况下,350型搅拌机为4分钟。500型强制式搅拌机为3.5分钟。
出料、运输
搅拌好的成品料出机后应及时运到施工现场,40分钟以内运到现场施工为宜。透水混凝土运输必须采用彩条布等覆盖保持水份,防止水份损失,影响施工质量。
透水混凝土摊铺
透水地坪拌合物摊铺应均匀,平整度与排水坡度应复核要求,摊铺厚度应考虑松铺系数,其松铺系数宜为1.1。
透水地坪摊铺施工,在结构层施工中应优先确定胀缝位置,规定尺寸、做好标记、按照要求留置,摊平后用低频平板夯夯实,夯实后表面应符合设计高度,以保证面层的施工厚度。留置的胀缝应采用挤塑板类的回弹性好的柔性材料填充。
面层施工必须计算前期高度,合理控制高度能够使压实后与设计高度一致,符合道路面层的设计要求,摊平后采用人工或机械进行碾压,以保证透水混凝土路面的密实性,从而保证混凝土的强度。
人工刮尺找平、收边
透水地坪宜采用平整压实机,或采用低频平板振动器震动和专用滚压工具滚压。压实时应辅以人工补料及找平,人工找平时施工人员应穿上减压鞋进行操作。
透水地坪压实后,宜使用抹平机对透水混凝土面层进行收面,必要时应配合人工拍实、整平。整平时必须保持模板顶面整洁,接缝处板面应平整。
磨光收边
整平碾压后应及时用混凝土磨光机磨平,周边磨光机无法磨到的边角进行人工钢板抹平,要求表面平整,石子分布均匀,无缺少石子现象,禁止有积浆现象。
薄膜养护
透水地坪浇筑成型后的养护工作,是透水混凝土施工过程中的重要环节,由于透水混凝土内添加了无机胶结材料,混凝土的早期强度增长较快,水泥硬化会产生水化热,需要充足水分来降温。
所以我们采取的方法是塑料薄膜全覆盖保护,即面层周边的塑料薄膜要大于面层50cm以上,塑料薄膜的搭接宽度满足30cm以上,并在覆盖好的薄膜上洒水湿润,使薄膜均匀的贴盖在面层石子上。做到密闭完好,不留缝隙。
而且薄膜不能有损坏现象,局部损坏直接导致养护漏缺,会产生掉子现象,透水混凝土的养护周期为两周,每天浇水养护必须保证两次以上,不可缺少,养护的zui佳效果是薄膜内有大量露珠浮在面层石子表面为zui好。
薄膜覆盖养护必须压牢,防止风吹造成薄膜飘起,避免局部透水混凝土因养护不当造成损坏。
切缝、填缝
当透水地坪强度达到70%左右时(冬天10℃以下2个星期,春秋天10天,夏天2-5天),可以进行机械切缝。机械切缝的厚度必须满足面层厚度的贯通。切缝后必须用水及时冲洗缝内的石粉积浆,保证缝内干净无粉尘,并将切缝时造成的混凝土表面的泥浆冲洗干净。
切到胀缝时保持基层与面层的缝口上下一致,不得错缝。单块缩缝面积的设置首先满足设计要求,其次必须按规范规定的25㎡~30㎡,不得超过30㎡以上,zui佳是控制在25㎡以内,面积过大会造成混凝土面层产生裂纹,甚至会有空鼓现象发生。
对胀缝的填置采取挤塑板填充,缩缝内填泡沫条,填缝时的缝表面预留2~3mm高度,然后注入结构胶封闭,嵌完的缝口宽度一致,表面平直,观感良好,所以要求嵌缝材料必须粘接力强,回弹性好,适应混凝土的膨胀与收缩,并且不溶于水,不渗水,耐老化,高温时不流淌,低温时不脆裂。
透水地坪在施工和养护过程中,必须注重成品保护,路面上应严格禁止走人,动物行走、车辆行驶。因修补困难,表面不容易粘结成原来的水平,所以产品保护一直要坚持到竣工验收交付使用后方能结束。
路面喷漆罩面剂
面层喷漆材料为道路专用彩色罩面漆,这种罩面漆色彩鲜艳、观感好,抗紫外线功能较强、耐久性能好。喷涂机械为无气喷涂机。浅色路面耗漆量会稍大一些。因为浅色遮盖率差,所以耗料较大。喷漆时应对周边的前道工序材料予以保护,可采用胶带等材料粘贴遮挡。调漆时要保证配比统一,防止发生色差现象,喷漆时搭接度要一致。如果在辅导施工过程中遇特殊情况和其他要求时,应参照《透水砼路面技术规程》为指导。
